超强台风“尼伯特”于8日凌晨5时以超强台风的强度登陆台湾、预计9日早晨至上午以台风级别的强度登陆福建。为顺利完成资产交接后的首个抗台防汛工作,福建铁塔精心部署,确保抗台防汛工作万无一失。
一、领导挂帅,成立防汛抗台通信保障领导工作小组。
根据《中国铁塔福建省分公司应急通信保障防台防汛抗震专项预案》,全省各地市分公司启动Ⅲ级抗台防汛应急响应。迅速形成以公司领导带队、应急保障队伍成员全面介入的24小时值班制度。省监控中心全面协调和指挥公司防汛抗台应急通信保障工作,建立包括通信保障、物资保障、宣传后勤保障等工作的协调工作机制。
截止7月8日12:00,全省共计停电451站址,停电断站13站次;累计出动抢修保障人员304人次,车辆106车次,油机95台次,成功发电103站次。
二、积极筹备,调度各方资源做好防汛抗台通信保障准备。
与政府部门对接方面,主动参与防汛办、通管局召集的部署会议,并点对点沟通水利局、供电公司等单位研究抗台方案;与三家运营商联动方面,主动向三家运营商通报我司防台准备情况,建立联合值班制度,协商调度抢修方案,双方密切配合开展应急抢修,为对方提供必要的资源和人员协助,安排各地市建立了20%的人员和设备随时跨地市支援的应急梯队。

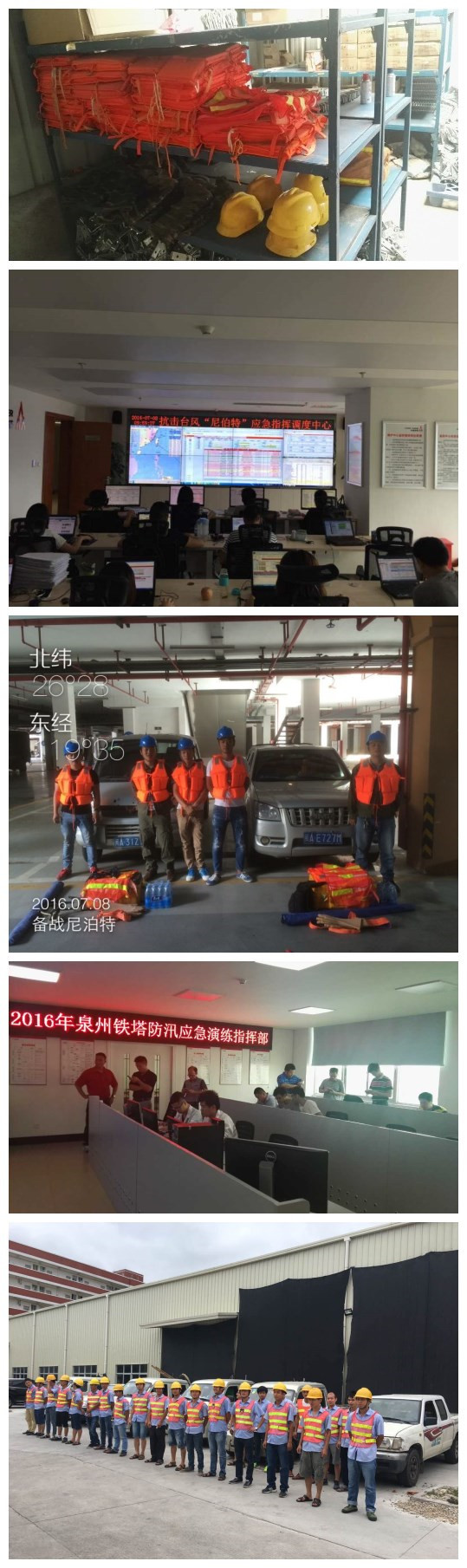

抢修力量、物资准备方面,目前应急物资包括油机、油料、安全帽、救生衣、沙袋、挡水板等均已配置到位,全省实际抢修人员2280,车辆1140,油机3800部;后备抢修力量方面,组织所有建设单位施工队伍的车辆人员,作为应保障的后备力量,和代维单位进行预分配关联,实行“1+1”式的应急支援,共计353支队伍参与应急保障;应急演练方面,针对本次“尼伯特”台风,全省开展了一次“无准备集结应急发电演练”,对代维人员的通讯、集结速度、车辆及油机的应急准备及现场操作进行了一次全面检查。
三、争分夺秒,抓住时间窗口做好现网隐患排查清理工作。

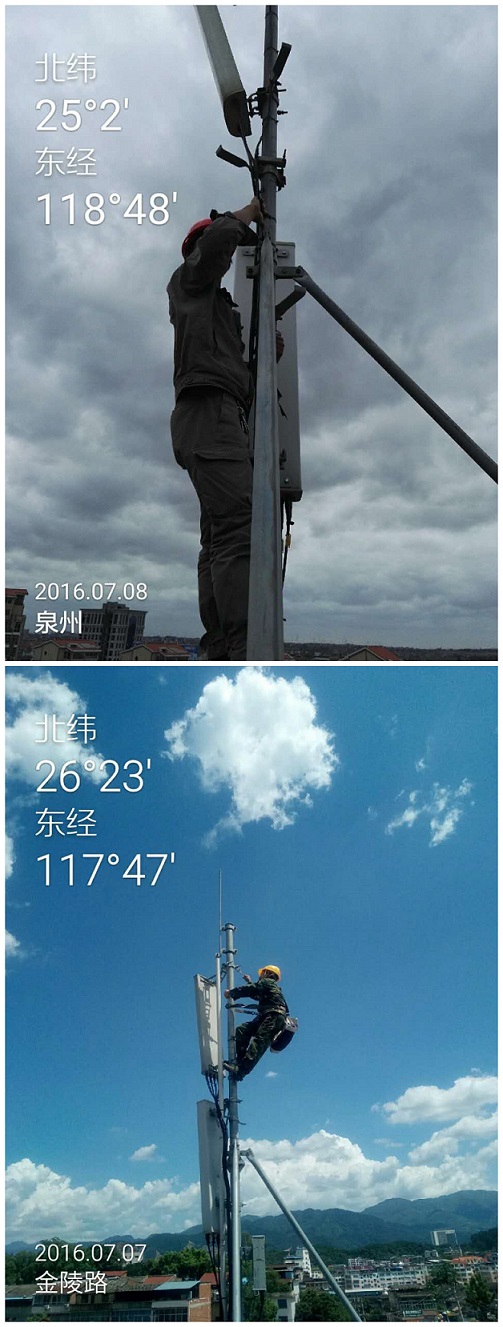

7月7日起全省所有施工单位停止施工,安排人员对工程现场进行安全隐患排查,做好已开工工程的现场安全防护措施和施工器材的安全转移,特别是立杆未完成、落地塔未完成站点;同时,对重要机房防汛、电力、配套、动环监控及排水系统隐患再次现场检查并落实整改,布置各代维单位对前期存在隐患或易收灾的重要线路段落进行重点巡查,对现网遗留的单纤、单环故障进行全面清理。
截止目前,已对全省450个的内法兰站点进行隐患排查,发现隐患并紧固55个站点。
